烟囱安装避雷针的施工工艺流程

放大字体  缩小字体 发布日期:2012-02-12  浏览次数:196
核心提示:烟囱安装避雷针的施工工艺流程,烟囱避雷针安装,烟囱安装杜尔梅森避雷针。



烟囱安装避雷针施工工艺流程:

  1. 烟囱安装避雷针施工工艺要求

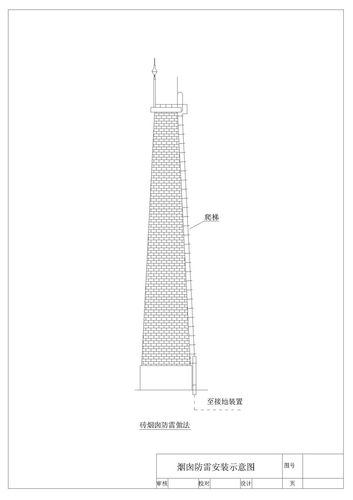

    1)烟囱安装避雷针工程时,所有用到的金属部件必须进行相应地防腐操作。安装时仔细研究避雷针的安装要求,一般情况下,避雷针是垂直安装在烟囱顶部的,允许出现的偏差值应该是少于1/1000。
    2)烟囱安装避雷针时一般接头处是运用搭接焊的工艺进行接口的衔接,要保证足够的强度,按照国家最新安装避雷针的相应要求,避雷针的接口的搭接长度不得小于3cm,这样才能保证避雷针整体的稳固性。
    3)烟囱更换避雷针的时候,避雷针通常是选用圆钢制作而成的产品,同时因为烟囱高度的不同,正常要求圆钢的直径大小不得小于下列数值:
    (1)、烟囱安装避雷针时如果是安装的独立避雷针,则这种避雷针的直径一般是18mm镀锌圆钢。
    (2)、如果是安装在屋面上的避雷针,一般是选用直径18mm镀锌钢管。
    (3)、如果是在水塔顶部安装避雷针,则选用直径为18mm或30mm的镀锌钢管


  1. 1、烟囱安装避雷针的方法
    1) 首先根据本次烟囱安装避雷针工程施工工程的图纸要求,在新建烟囱之前在搭埋地基和在进行土建施工的时候,就预埋好地脚螺栓等。
    2) 根据本次烟囱安装避雷针工程的要求,按本次工程设计要求,将避雷针的材料按照长度分成上、中、下三节进行下料。如果避雷针的针尖采用钢管制作,则需要先将上节钢管的某一个尖端将其磨成锯齿形,用手锤收尖后进行焊缝磨尖、涮铝等作业,依照此法,将避雷针的中部和下部进行相应地处理。

  2. 2、烟囱安装避雷针的步骤
    首先将避雷针的支座钢板固定在之前已经埋设好的螺栓上,然后焊上一块肋板,然后将避雷针竖起,进行找平,拉正后,再进行接点处的焊接,最后加以校正,将烟囱安装避雷针完全固定好。最后将避雷针引下线焊接在底板上,将避雷针的表面进行防锈漆的涂刷。

  3.  3、烟囱安装避雷针工程面板安装
    1)  角钢面板应有燕尾龙头,其埋注深度不小于130mm,方钢和柱钢面板埋深不小于90mm。 所有面板必须牢固,灰浆饱满,横平竖直。
    2)  防雷装置的各种面板顶部一般应距建筑物表面130mm;接地干线面板其顶部应距墙面30mm. 面板之间的水平间距不大于2m(混凝土底座不大于3m);垂直间距不大于2.6m 。各间距应均匀,允许偏差40mm。转角处两边的面板距转角中心不大于310mm。面板应平直。水平度每3m检查段允许偏差4/1400,垂直度每4m检查段允许偏差3/1300;但全长偏差不得大于20mm。
    3)  烟囱安装避雷针工程面板等铁件均应做防腐处理。 埋注面板所有的水泥砂浆,其配合比不应低于1:3。 面板安装应尽可能随结构施工预埋面板或铁件。在进行烟囱安装避雷针的时候,要根据设计要求进行弹线及分档定位。用手锤。凿子进行挖洞,所挖的洞的大小要里外大小一样。

  4. 烟囱安装避雷针工程支架安装
    1) 首先将避雷针上的一条直线上的两个支架进行填埋固定,然后用铁丝将其他的面板和其它的支架全部恩宠。
    2)在埋注前应先把洞内用水浇湿,这样将有利于进行避雷针面板的固定施工。
    3)在进行烟囱更换避雷针固定时,如果是使用混凝土支座,将混凝土支座分档摆好。
    4)然后利用铁丝将其拉直,将其它支座用砂浆找平找直。 如果女儿墙预留有预埋铁件,可将支架直接焊要铁件上,支架的找直方法同前。
